Wir bauen in Pulheim-Stommeln (bei Köln) seit Juni 2020 ein mdernes Mehrfamilienhaus mit vier Wohneinheiten und Garage

Baudokumentatiion Mehrfamilienhaus Pulheim / ARTOS-HAUS
Bauvorhaben Mehrfamilienhaus in Pulheim (Fertiggestellt: 4.5.2021)

Hier entsteht dieses moderne Mehrfamilienhaus mit vier Wohneinheiten, Aufzug und Garage. Die Wohneinheiten bieten jeweils eine Fläche zwischen 60-82  Quadratmetern und sind z.T. mit 2 Bädern ausgestattet. Es sind eine Single-Wohnung sowie Wohnungen mit 1-2 Kinderzimmern geplant. Jede Wohneinheit ist mit einer Terrasse oder einem Balkon ausgestattet. Hausgröße: 24,48 m x 12,75 m (Grundfläche: 217m²)

Im Erdgeschoss findet sich genügend Abstellfläche für alle Bewohner des Hauses sowie ein extra Kellerraum für Fahrräder und Kinderwagen. Außerdem ist ein Aufzug vorhanden, was z.B. das Tragen von Einkäufen erheblich erleichtert. Die Wohnungen sind alle mit einer offenen Küche sowie mit einem offenen Wohn- und Essbereich versehen. Das Highlight im Dachgeschoss ist die Raumhöhe im Wohnbereich – hier wurde auf eine Zwischendecke verzichtet.

Das Mehrfamilienhaus wird als KFW Effizienzhaus -55 ausgeführt, die Beheizung erfolgt energieeffizient mit einer Erdwärmepumpe und alle Wohnungen sind mit Fußbodenheizung ausgestattet. Die Belüftung erfolgt über Fensterfalzlüfter und Kleinraumlüfter in den Nassräumen.

Bei Interesse an einer der Wohnungen (Miete) stellen wir gerne den Kontakt zum Vermieter her. Die Dachgeschosswohnung steht nicht zur Vermietung!

Visualisierung des Bauvorhabens

Dokumentation des Bauvorhabens | Haus fertiggestellt: 4.5.2021
Baustart erfolgte im Juni 2020; Bauabnahme und Fertiggstellung 4.5.2021

Am 4. Mai 2021 war die Bauabnahme und Hausübergabe an die Bauherren. Kurz vor diesem Termin wurden noch einige Restarbeiten erledigt (siehe Fotos unten) und auch der Aufzug in Betrieb genommen. Zwischenzeitlich konnte der Bauherr seine Eigenheim beziehen. Auch die bereits vom Bauherren vermieteten Wohnungen des Mehrfamilienhauses wurden bezogen.
-
Das ARTOS Team wünscht den Bauherren alles Gute im neuen Eigenheim!
Wir hoffen sie werden sich sehr wohl fühlen in den eigenen vier Wänden!

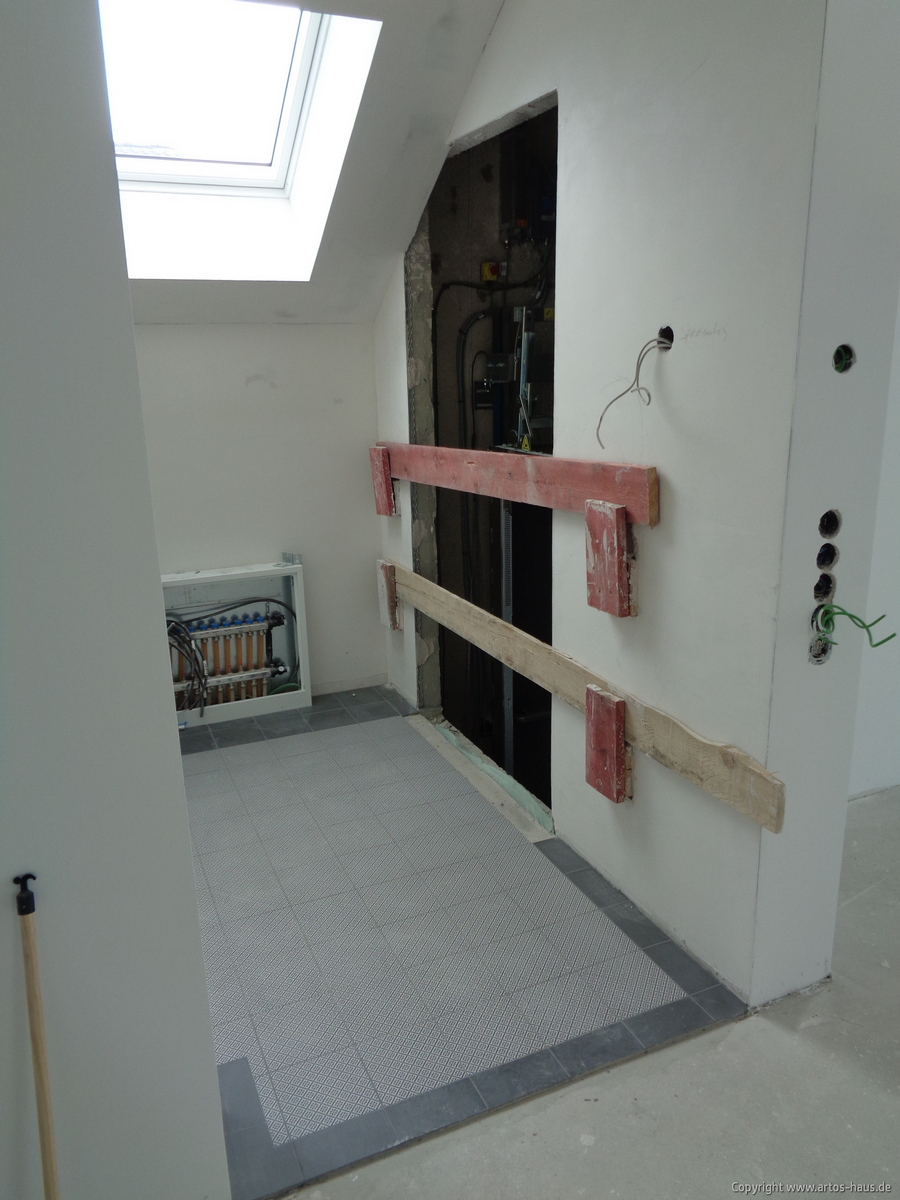

Kleinere Restarbeiten werden z.Zt. wenige Tage vor der Bauabnahme erledigt. Anschließend erfolgt die Hausübergabe an den Bauherren:

Seit dem letzten Bilder-Update hat sich wieder einiges bei diesem Bauvorhaben getan. Der Aufzug wurde eingebaut, mit Testlauf. Ausserdem die Innentüren. Im Treppenhaus und den einzelnen Wohnungen werden die Bodenbeläge verlegt – individuell nach Wunsch des Bauherren.

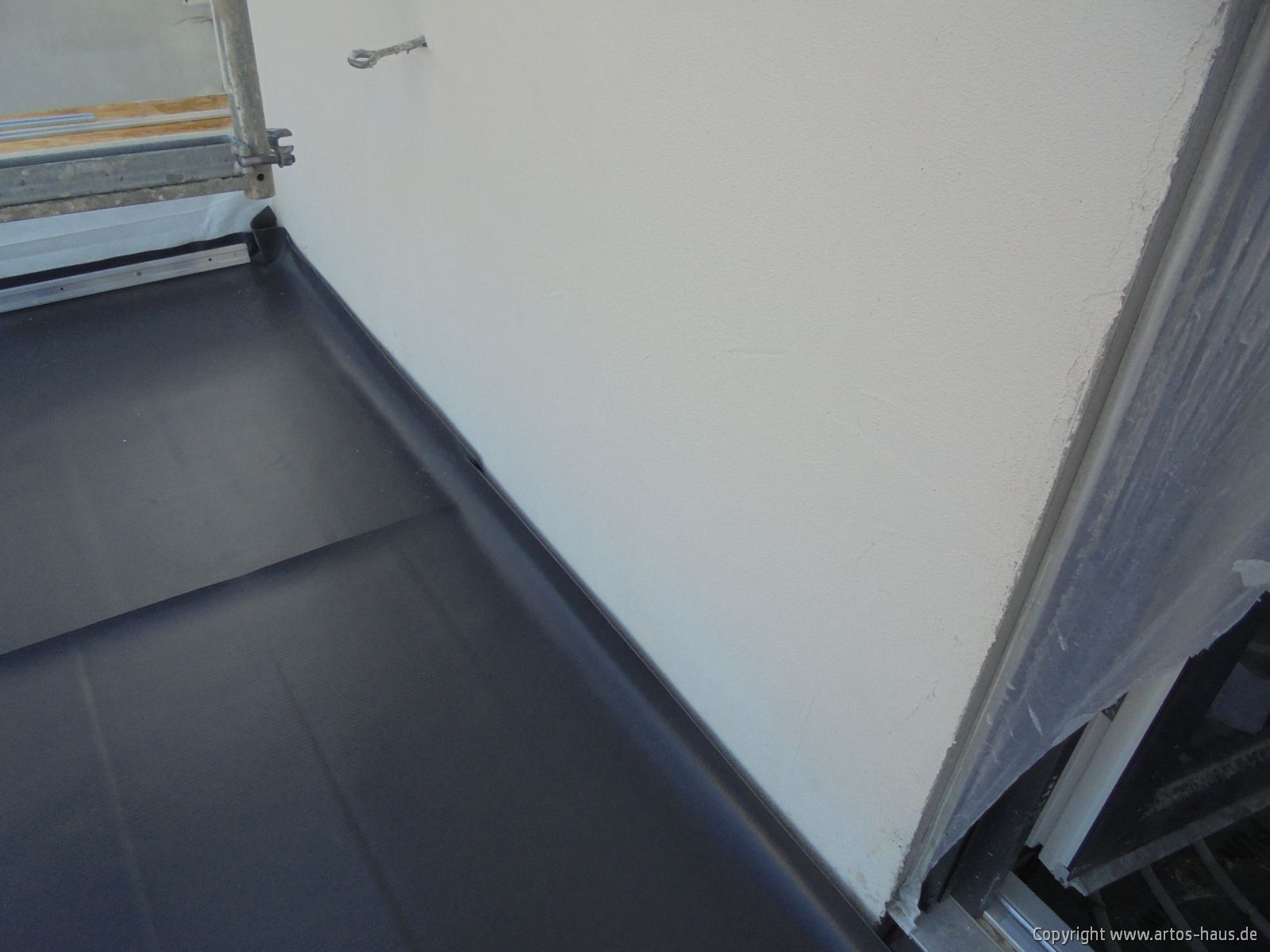

Schlosserarbeiten auf den Balkonen und Dachterrasse sind fast fertiggestellt. Innen werden inzwischen bereits in den Wohnungen und dem Treppenhaus die Bodenbeläge verlegt – individuell nach Wunsch des Bauherren.

Die elektrischen Vorbereitungen für den Aufzug des Hauses laufen, ebenso die Schlosserarbeiten für Balkone und Dachterrasse

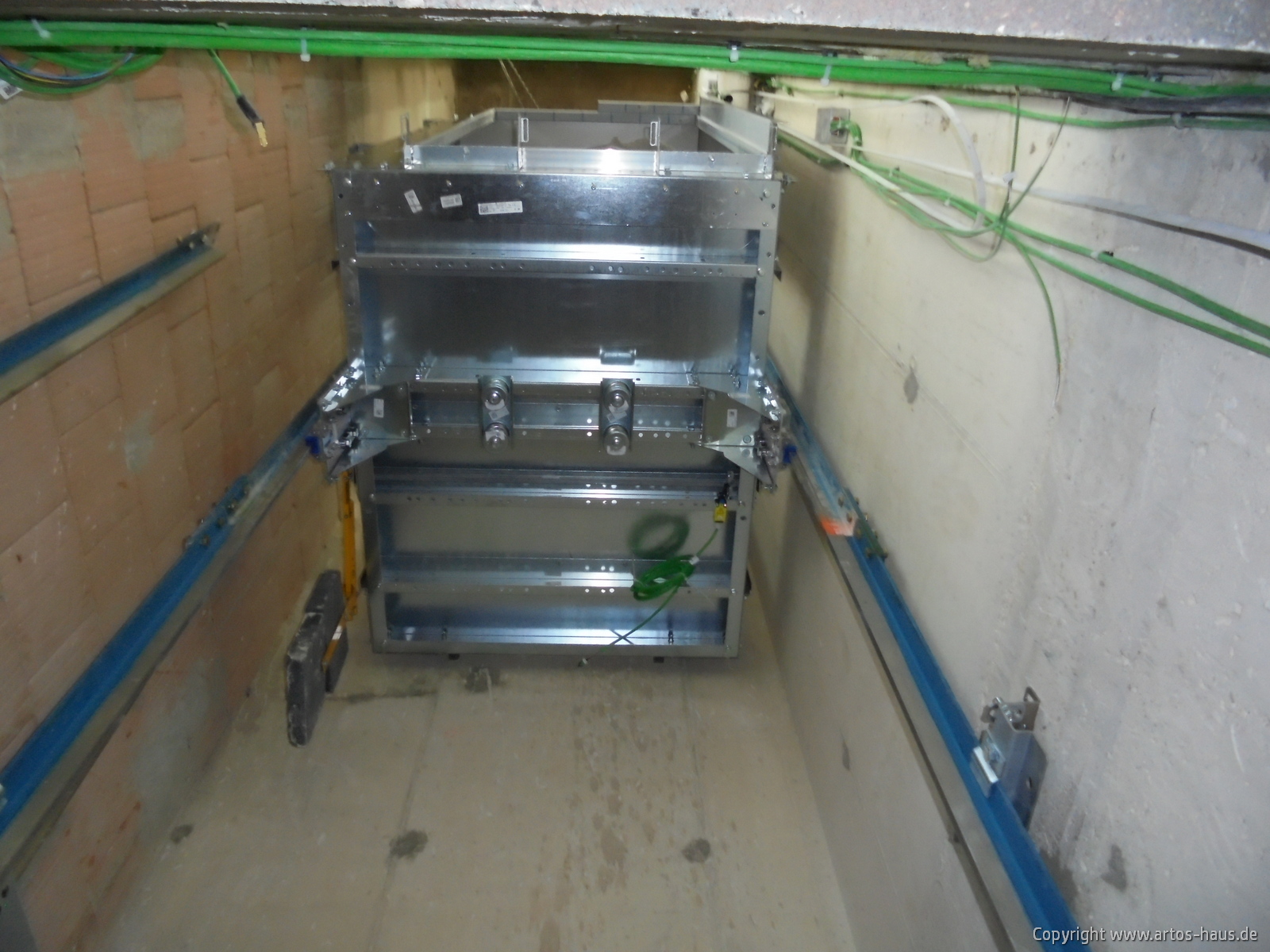

Erster (Ein)Blick in den künftigen Aufzug des Hauses.

Das wird einer der Zugänge zum Aufzug des Hauses.

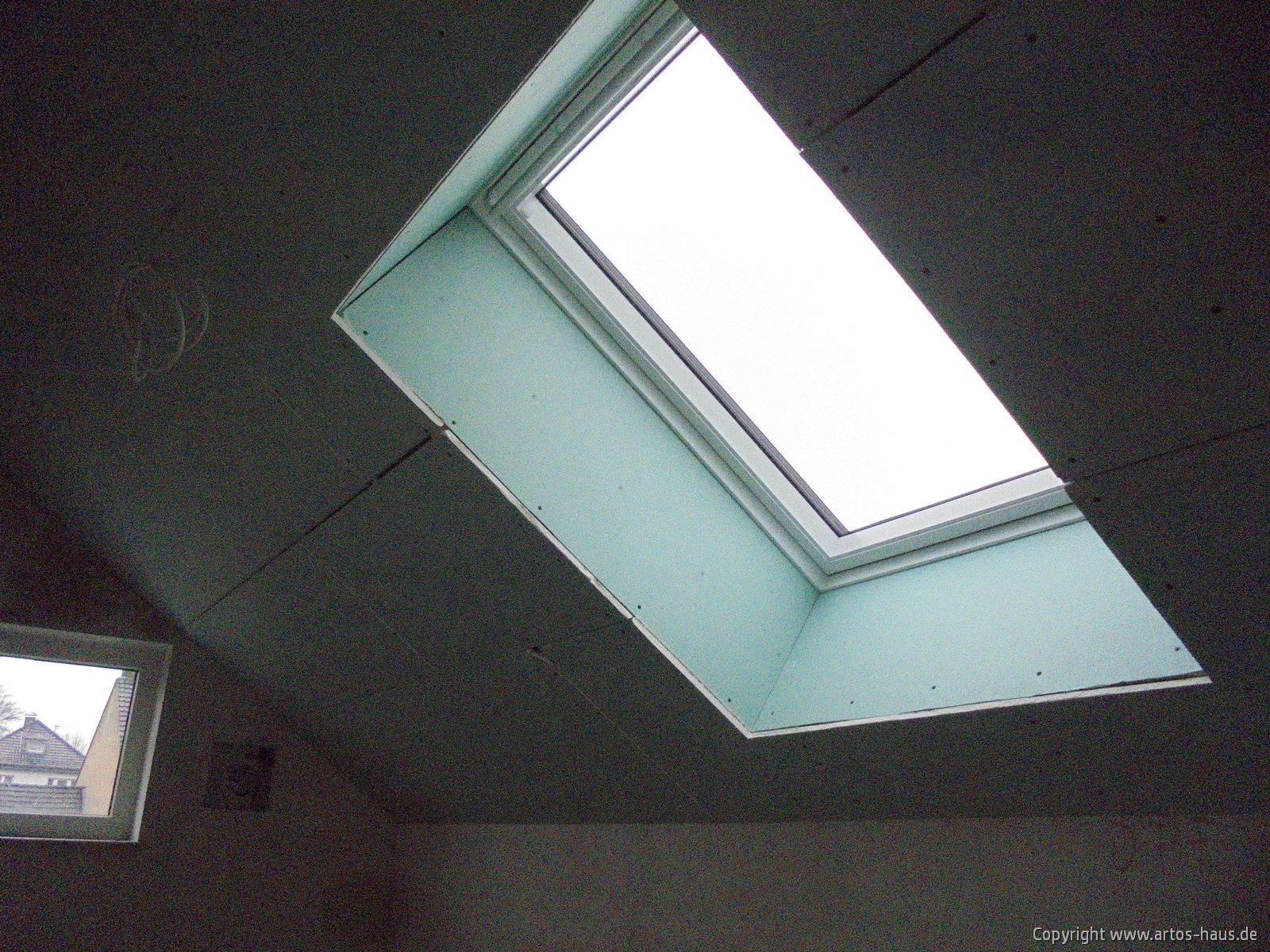

Und weiter geht es im Trockenbau und Elektroarbeiten in den Bädern.

Das Gerüst wurde zwischenzeitlich abgebaut, innen laufen bereits die Trockenbau und Fliesenarbeiten.

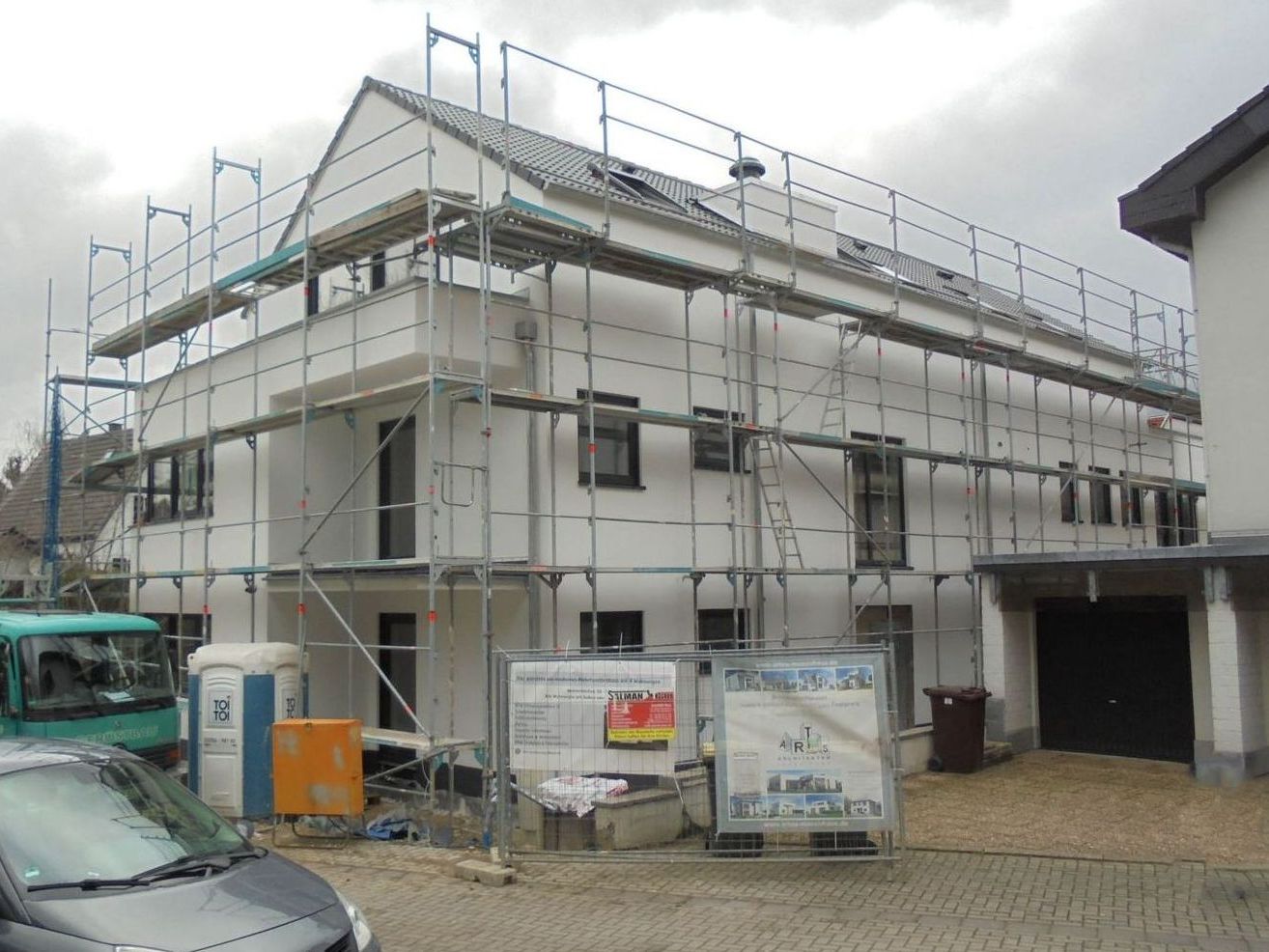

Die Arbeiten am Außenputz und Anstrich laufen…

Nach den Vorbereitungen und Säuberung der Böden wurde noch im Dezember 2020 der Estrich verlegt. Mittels Bautrocknern und regelmässigem Lüften begann über die Feiertage die Estrich-/Bautrockung.

Inzwischen wurde die Fußbodenheizung in allen Wohnungen verlegt und die Dachdecker sind auch schon wieder fleißig im Einsatz bei den Abdichtungen. Als nächstes folgt dann der Estrich.

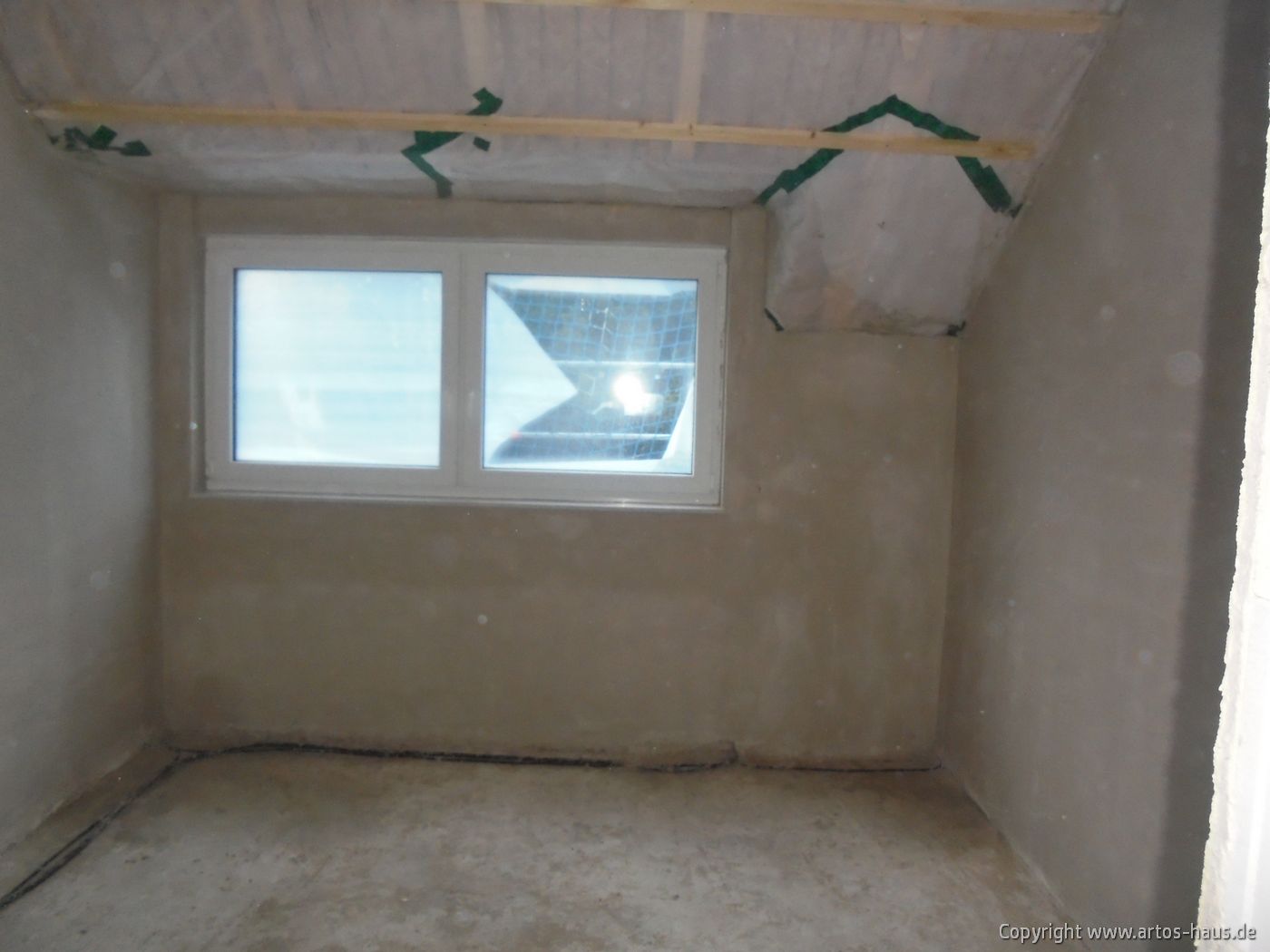

Die Putzer sind wieder im Einsatz, weiter geht es mit dem Außenputz und parallel den Innenputzarbeiten. Ausserdem wurde mit den Dichtungsarbeiten der Dachterrassen begonnen.

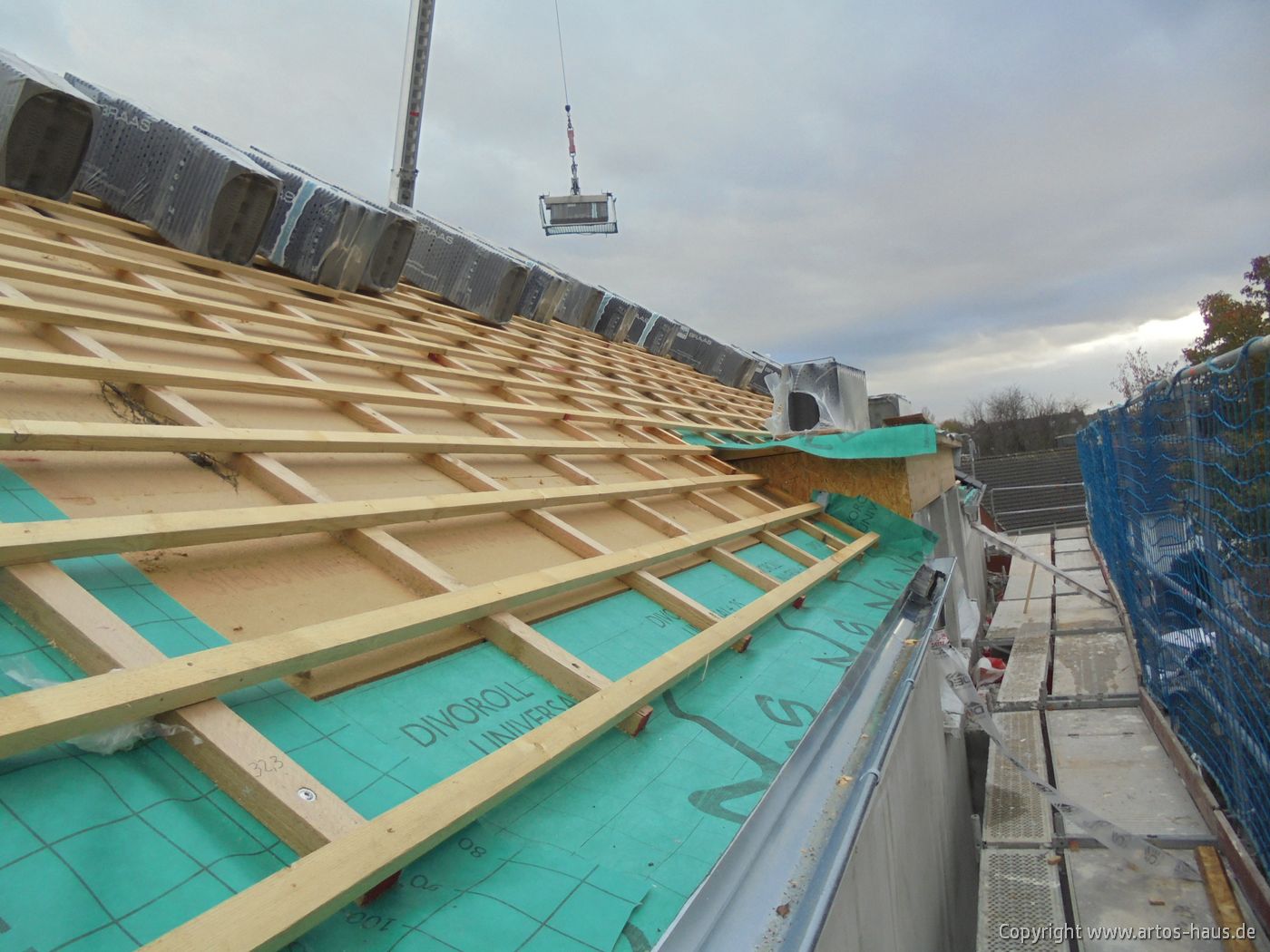

Die Dacheckerarbeiten sind beim schönsten November Wetter voll im Bauzeitenplan

Die Putzer haben mit dem Außenputz begonnen. Die Dachdecker haben mit dem Dachstuhl begonnen.

Unser langjähriges Team von TMP hat die Fenster in allen Wohnungen eingebaut

Zwischenzeitlich wurde mit dem Dachgeschoß begonnen und der Dachstuhl gesetzt.

Während die Mauerarbeiten im OG laufen, wurde bereits die Treppenschalung vorgenommen. Im Moment arbeitet das ARTOS Team an der Decke für das OG.

Die Mauerarbeiten im OG sind bereits gestartet

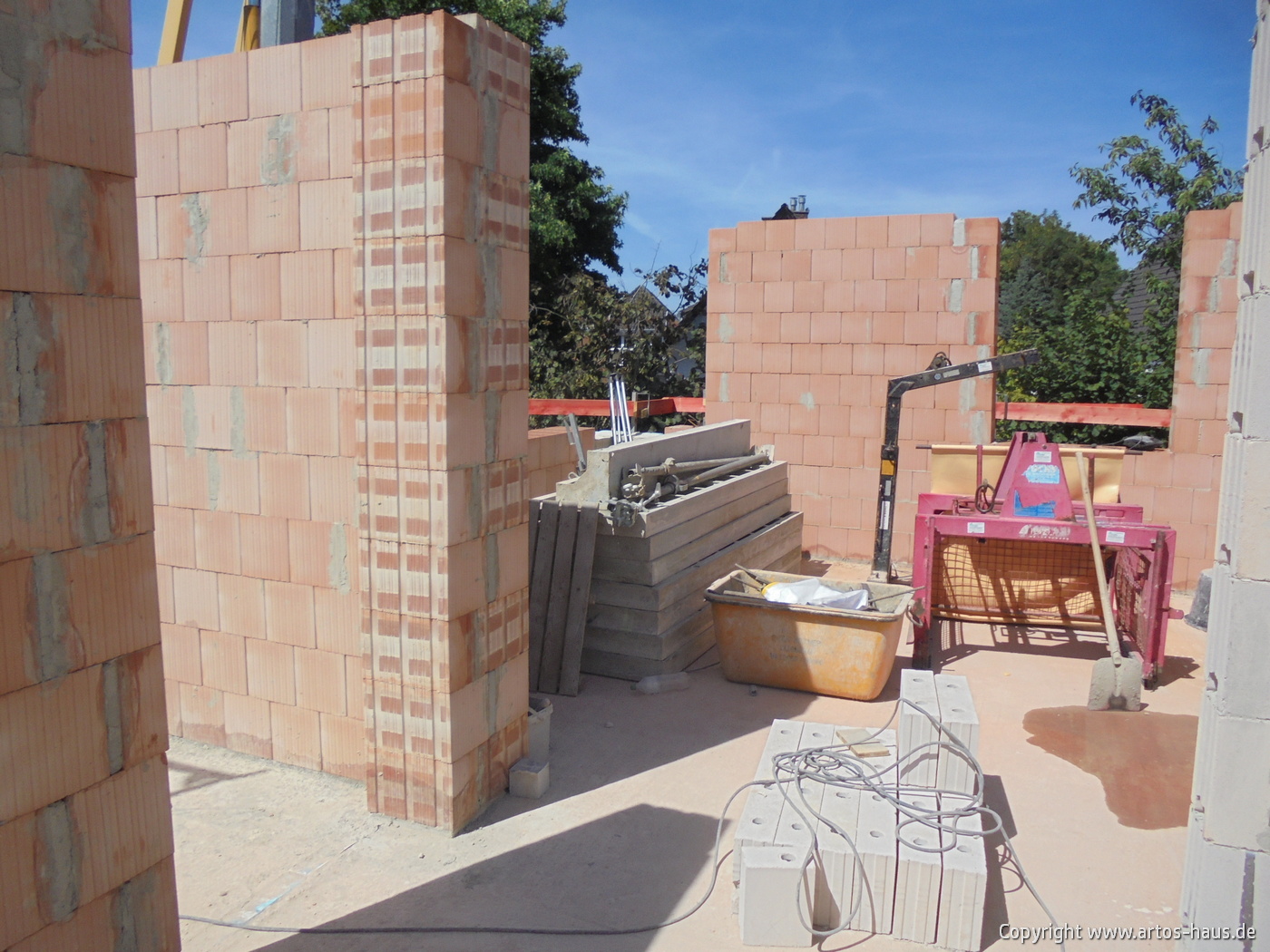

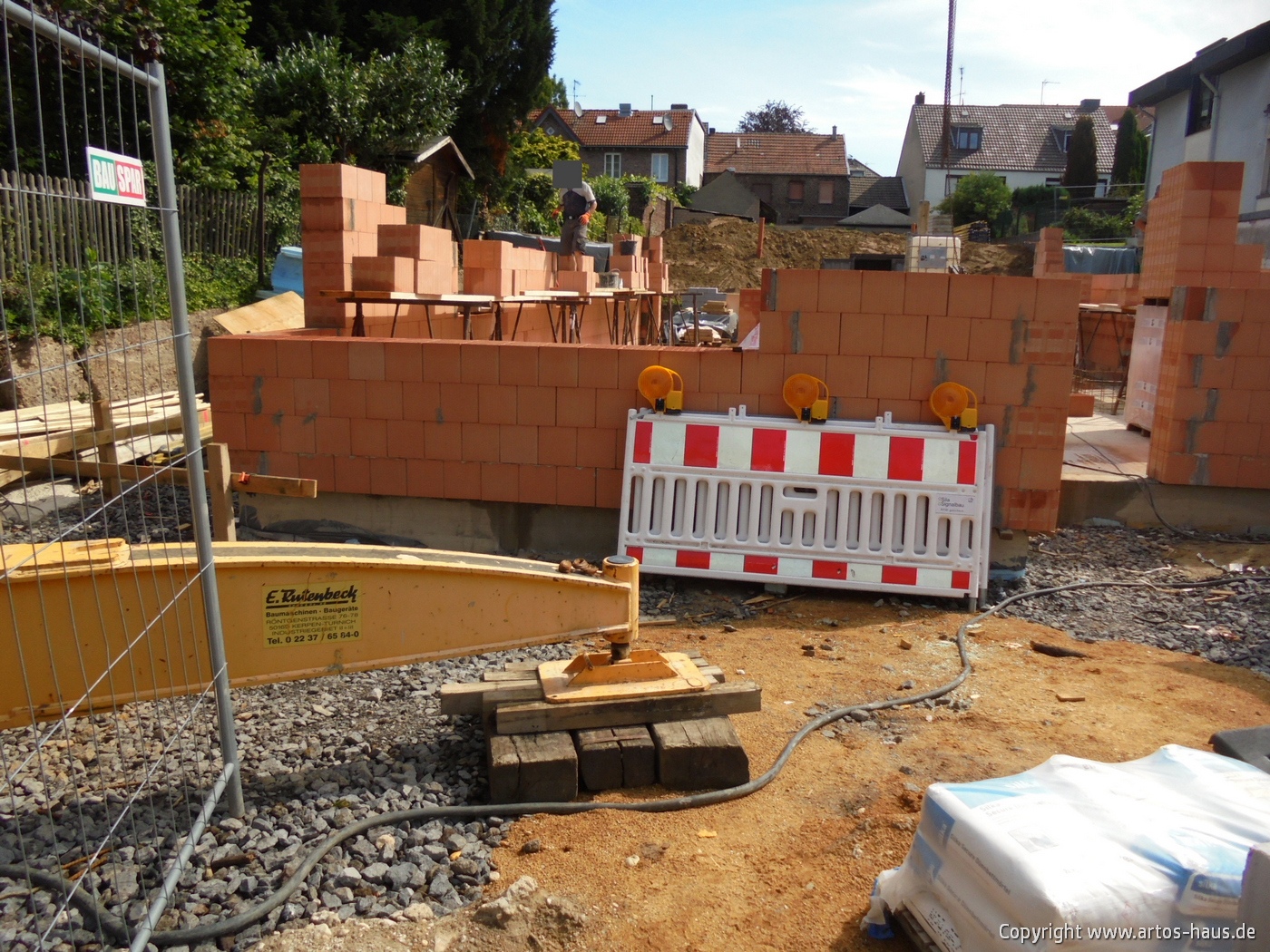

Mauerarbeiten im EG

Abdichtung der Kellerwände

Nach Trocknung der Bodenplatte wurden die Betonwände gesetzt

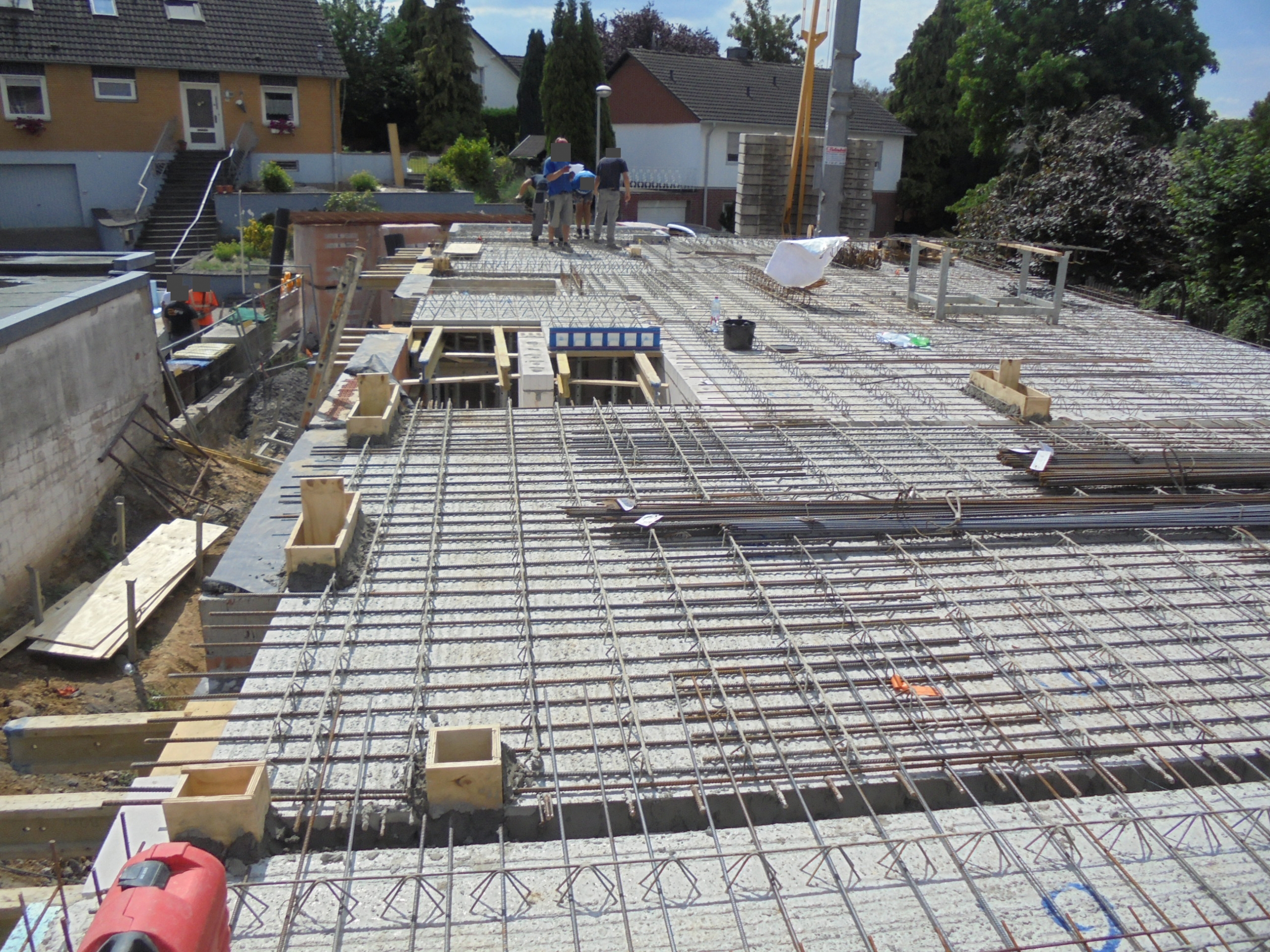

Bodenplatte und die Vorarbeiten

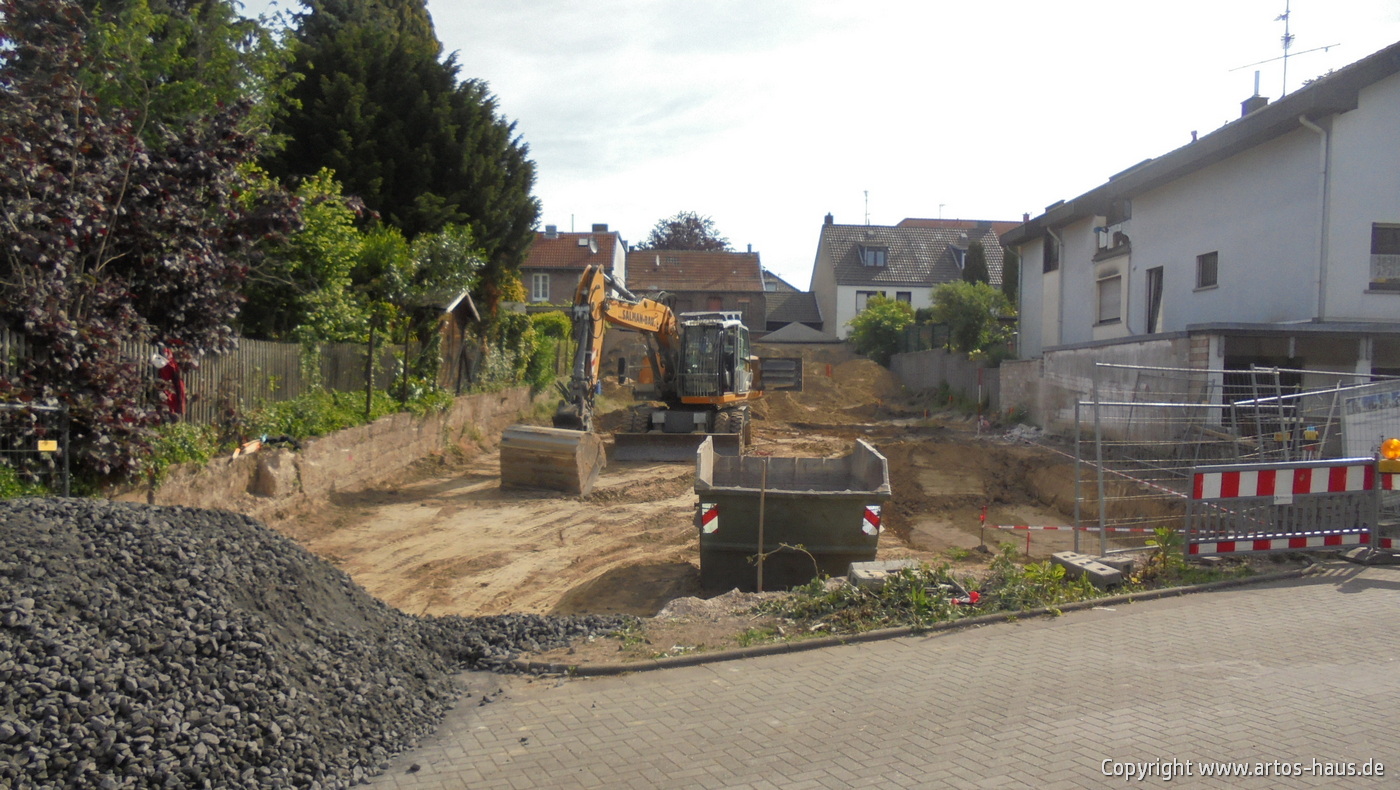

Die Ausschachtung ist abgeschlossen, nun folgt das Gründungspolster.

Die Erdarbeiten (Ausschachtung) für das Gründungspolster des Mehrfamilienhauses sind gestartet.

Mai 2020: Das Grundstück, auf dem ab Juni 2020 ein Mehrfamilienhaus entsteht. Zur Kenntlichmachung der Baugrube wurden bereits über eine Grobabsteckung die maßgeblichen Gebäudeecken durch Holzpflöcke gekennzeichnet. Auf dieser Grundlage kann dann die Baugrube ausgehoben werden. Danach erfolgt die Feinabsteckung.

Diese Seite wird nach Baufortschritt regelmäßig aktualisiert.
Bitte schauen Sie bald wieder vorbei.

© Alle Bilder: Copyright Artos-Haus 2020/2021 | Bauleitung Thomas Braun
